Quảng Ninh: Khai thác tạm thời tuyến cao tốc Vân Đồn – Móng Cái từ 1/8

Tỉnh Quảng Ninh đặt mục tiêu từ ngày 1/8 sẽ đưa vào khai thác tạm thời toàn tuyến đường cao tốc Vân Đồn - Móng Cái.

Dự án cao tốc Vân Đồn-Móng Cái khởi công vào tháng 4/2019, có tổng chiều dài khoảng 80 km, quy mô đường cao tốc 4 làn xe, vận tốc tối đa 120 km/giờ với tổng kinh phí hơn 11 nghìn tỷ đồng.

Cao tốc Vân Đồn – Móng Cái được chia thành 2 dự án gồm: tuyến Vân Đồn – Tiên Yên dài hơn 16 km, sử dụng vốn ngân sách nhà nước, đã cơ bản hoàn thành và tuyến Tiên Yên - Móng Cái có tổng chiều dài 63 km được đầu tư theo hình thức BOT (đầu tư - khai thác - chuyển giao) do Công ty TNHH Đầu tư và Phát triển hạ tầng Vân Đồn là chủ đầu tư.

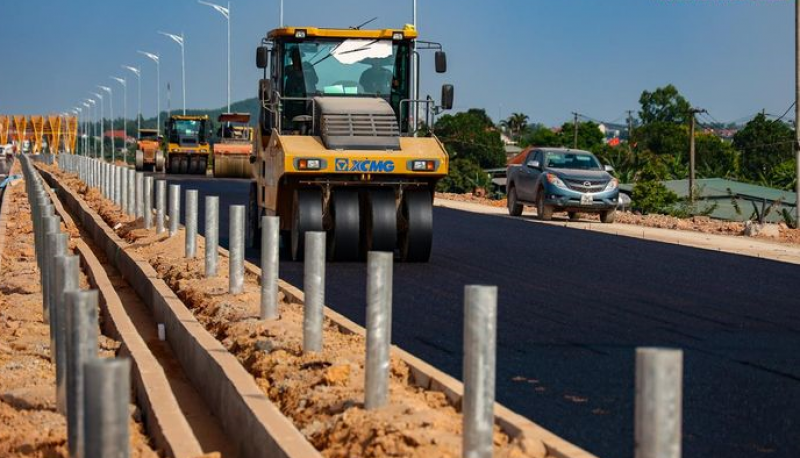

Hiện tuyến Tiên Yên - Móng Cái tiến độ thi công đã đạt trên 92% khối lượng công việc; trong đó, thảm nhựa mặt đường tuyến chính lớp 3 đã hoàn thành trên 44 km, thảm bê tông nhựa làn dừng khẩn cấp được trên 14 km. Các hạng mục đảm bảo an toàn giao thông như dải phân cách giữa, hộ lan và hàng rào bảo vệ đã đạt 97% khối lượng.




Hiện chủ đầu tư dự án và các đơn vị nhà thầu tổ chức thi công 3 ca liên tục để đẩy mạnh tiến độ thi công công trình. Dự kiến, trước ngày 15/7 hoàn thành thảm nhựa mặt đường lớp 3, ngày 20/7 hoàn thành thảm bê tông nhựa làn dừng khẩn cấp, ngày 25/7 hoàn thiện lớp bê tông nhựa tạo nhám mặt đường và ngày 30/7 hoàn thành toàn bộ hệ thống đảm bảo an toàn giao thông, sơn kẻ đường.

Phó Chủ tịch thường trực UBND tỉnh Quảng Ninh Cao Tường Huy yêu cầu chủ đầu tư, các nhà thầu thi công huy động thêm nhân lực, thiết bị, nguyên vật liệu để có thể nâng công suất thi công tập trung vào những ngày điều kiện thời tiết thuận lợi. Tỉnh phấn đấu hoàn thành thi công xây lắp xong trước ngày 28/7 để tổ chức hoàn thiện các hạng mục an toàn giao thông và vệ sinh thanh thải toàn tuyến.

Sở Giao thông Vận tải, Ban Quản lý dự án đầu tư xây dựng các công trình giao thông tỉnh phối hợp với chủ đầu tư cao tốc Tiên Yên - Móng Cái hoàn thiện hồ sơ, thủ tục báo cáo hội đồng nghiệm thu nhà nước, Bộ Giao thông Vận tải cho phép khai thác tạm thời toàn tuyến cao tốc Vân Đồn - Móng Cái từ ngày 1/8.

Dù được thông xe vào tháng 1/2022, tuy nhiên do nhiều khó khăn nên tiến độ thi công dự án cao tốc Vân Đồn - Móng Cái bị chậm tiến độ so với dự kiến ban đầu hoàn thành vào ngày 30/4/2022.
